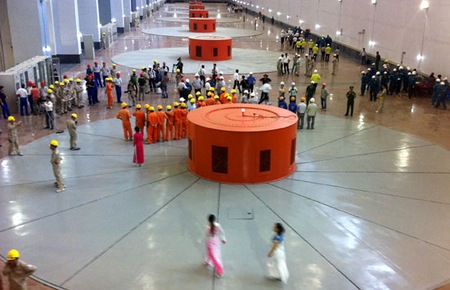

![]() Tổ máy số 6 của nhà máy có công suất 400 MW và là tổ máy cuối cùng hòa lưới điện quốc gia. |
Mục tiêu của dự án là cung cấp điện lên hệ thống điện quốc gia với sản lượng điện trung bình hàng năm là 10,246 tỷ kWh, chống lũ về mùa mưa, cung cấp nước về mùa khô cho đồng bằng Bắc Bộ và góp phần phát triển kinh tế - xã hội vùng Tây Bắc.
Khởi công năm 2005, đến nay các tổ máy đã được đưa vào vận hành lần lượt: tổ máy số 1 (tháng 12/2010); tổ máy số 2 (tháng 4/2011); tổ máy số 3 (tháng 8/2011); tổ máy số 4 (tháng 12/2011); tổ máy số 5 (tháng 4/2012). Tính đến nay, 5 tổ máy đã phát vào lưới điện quốc gia hơn 10 tỷ kWh điện.
Theo EVN, việc hòa lưới thành công tổ máy số 6 - tổ máy cuối cùng của Nhà máy Thủy điện Sơn La vào hệ thống điện quốc gia đã đánh dấu việc hoàn thành toàn bộ công trình trong năm 2012, đáp ứng tiến độ Chính phủ yêu cầu.
Dự kiến công trình thủy điện Sơn La sẽ chính thức được khánh thành vào tháng 12/2012.
