Dự án đường dây 500kV mạch 3 được Tập đoàn Điện lực Việt Nam (EVN) giao Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, có tổng chiều dài 519km, 1.177 vị trí cột, đi qua 211 xã/phường của 43 huyện thuộc 09 tỉnh với tổng mức đầu tư hơn 22.300 tỉ đồng.
Đây là các công trình truyền tải điện có vai trò đặc biệt quan trọng để nâng cao độ dự trữ ổn định trên giao diện Bắc - Trung, bổ sung công suất từ khu vực Bắc Trung Bộ cho khu vực miền Bắc, giảm tải cho các đường dây 500kV hiện hữu đảm bảo tiêu chí N-1.
EVN/EVNNPT đã nỗ lực để sau hơn 6 tháng đã hoàn thành thi công, đóng điện theo đúng tiến độ được giao.
Theo lãnh đạo EVNNPT, đầu tiên phải kể đến công tác chuẩn bị đầu tư khi chỉ sau gần 5 tháng kể từ thời điểm quyết định triển khai, các dự án đã được Thủ tướng Chính phủ chấp thuận chủ trương đầu tư điều chỉnh chủ trương đầu tư cùng với chuyển đổi mục đích sử dụng rừng.
Dự án có 226 gói thầu, EVNNPT cùng các Ban quản lý dự án đã tập trung mọi nhân lực có chuyên môn, tổ chức xét thầu tập trung, làm ngày đêm, không có ngày nghỉ. Kết quả là đã hoàn thành trong khoảng 60 ngày.
Về công tác bồi thường giải phóng mặt bằng, đến ngày 8-3-2024 đã hoàn thành bàn giao xong mặt bằng 1.177/1.177 vị trí móng, ngày 17-6-2024 bàn giao xong hành lang tuyến cho 513/513 khoảng néo. Tiến độ giải phóng mặt bằng nhanh kỷ lục là một trong những yếu tố quan trọng đóng góp vào sự thành công của các dự án.

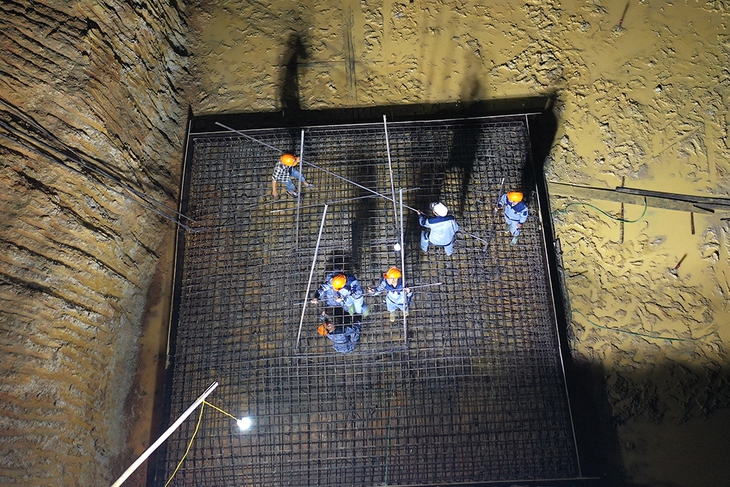

Trong quá trình thi công xây dựng, trên công trường đã gặp không ít khó khăn thách thức tưởng chừng như không thể vượt qua, EVN/EVNNPT cùng các Ban quản lý dự án đã phối hợp với các nhà thầu tập trung nhân lực, máy thi công triển khai thi công ngay theo chỉ đạo của Thủ tướng Chính phủ với phương châm "4 tại chỗ", thi công "3 ca, 4 kíp", "vượt nắng, thắng mưa", "chỉ bàn làm, không bàn lùi", "làm việc xuyên lễ, Tết, ngày nghỉ".
Kết quả là sau hơn 6 tháng thi công, dự án đường dây 500kV Nam Định I - Thanh Hóa cùng các dự án đồng bộ Trạm biến áp 500kV Thanh Hóa đã đóng điện ngày 30-6-2024. Hai dự án đường dây 500kV Nam Định I - Phố Nối và Quỳnh Lưu - Thanh Hóa đóng điện ngày 19-8-2024 và dự án cuối cùng là đường dây 500kV Quảng Trạch - Quỳnh Lưu đóng điện thông mạch ngày 27-8-2024.
Như vậy đến nay, ngành điện Việt Nam đã hoàn thành xây dựng và đưa vào vận hành 4 mạch đường dây truyền tải điện 500kV từ Bắc vào Nam với chiều dài của mỗi đường dây hơn 1.500km kéo dài suốt dọc chiều dài đất nước. Trong đó, đường dây 500kV Bắc - Nam mạch 1 được đóng điện vận hành ngày 27-5-1994, tiếp theo đường dây 500kV mạch 2 vận hành ngày 23-9-2005 và ngày 27-8 vừa qua các cung đoạn cuối cùng của hai mạch đường dây 500kV mạch 3 đã được hoàn thành thi công và đưa vào vận hành.
6 bài học trong triển khai thi công dự án
Từ thành công của các dự án mạch 3, EVN và EVNNPT đã rút ra được nhiều bài học kinh nghiệm quý, đó là:
Thứ nhất, là về công tác chỉ đạo: các dự án có sự quan tâm, chỉ đạo trực tiếp, quyết liệt thường xuyên, liên tục của Thủ tướng Chính phủ, các Phó thủ tướng Chính phủ, Ban chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng, Bộ Công Thương, Ủy ban Quản lý vốn nhà nước tại doanh nghiệp, sự vào cuộc của các cấp chính quyền địa phương từ đồng chí Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh, chính quyền huyện, xã đến các tổ chức đoàn thể chính trị xã hội.
Thứ hai, là về công tác quản lý, điều hành và tổ chức thực hiện: Như Thủ tướng Chính phủ đã nhiều lần chỉ ra "Tư tưởng phải thông, quyết tâm phải cao, nỗ lực phải lớn, hành động quyết liệt, có trọng tâm, trọng điểm, làm việc nào dứt việc đó; việc phân công phải rõ người, rõ việc, rõ trách nhiệm, rõ thời gian, rõ sản phẩm, rõ kết quả, dễ kiểm tra, đôn đốc, đánh giá".
Thứ ba, là sự chung sức đồng lòng các cấp chính quyền và người dân địa phương: người dân tại các địa phương đã ủng hộ dự án, nhường chỗ ở, đất sản xuất, tích cực hỗ trợ công tác hậu cần, cung cấp nguyên vật liệu, máy thi công, tham gia thi công các hạng mục phù hợp với năng lực theo chỉ đạo của Thủ tướng Chính phủ về thực hiện "4 tại chỗ". Kết quả các dự án đã huy động 92% tổng số máy thi công, gần 90% lao động phổ thông; mua vật liệu xây dựng của 226 công ty, chiếm 95% tổng khối lượng tại địa phương. Đặc biệt trong công tác giải phóng mặt bằng người dân đã sớm đồng thuận với chủ trương, chính sách nên hầu như không xảy ra khiếu kiện.
Thứ tư, là sự nỗ lực, cố gắng của tất cả các lực lượng tham gia xây dựng: phát huy sức mạnh tổng hợp của các lực lượng Quân đội, Công an nhân dân, Mặt trận Tổ quốc, các Tập đoàn nhà nước, Trung ương Đoàn Thanh niên Cộng sản Hồ Chí Minh, Hội phụ nữ các địa phương tham gia tiếp sức, hỗ trợ thi công các dự án.
Thứ năm, là vai trò quan trọng của công tác truyền thông. Tính từ khi dự án được khởi công đến thời điểm hoàn thành, đóng điện đã có hơn 6.000 tin bài được đăng tải trên các phương tiện truyền thông khác nhau như truyền hình quốc gia/địa phương, báo điện tử, báo giấy, mạng xã hội, thu hút sự quan tâm theo dõi và tương tác của nhiều triệu lượt khán giả, bạn đọc trên mọi miền đất nước.
Thứ sáu, là vai trò của công tác thi đua, động viên tinh thần hăng say lao động: Tổng liên đoàn Lao động Việt Nam, Công đoàn Điện lực Việt Nam đã phát động/sơ kết nhiều phong trào thi đua.
Tổng công ty Truyền tải điện Quốc gia - EVNNPT
Địa chỉ: 18 Trần Nguyên Hãn - Hoàn Kiếm - Hà Nội
Email: info@npt.evn.vn
Fanpage: facebook.com/Truyentaidienquocgia
SĐT: 042 222 6666 - FAX: 042 220 4455
PV
