Dự báo nhu cầu sử dụng điện hè 2024 tăng rất cao, Thủ tướng chỉ đạo khẩn

15-04-2024 14:44 | Thời sự
google news

SKĐS - Tại Công điện do Thủ tướng vừa ký nêu rõ, nhu cầu tiêu thụ điện trong mùa khô được dự báo tăng đến 13%, riêng miền Bắc dự kiến tăng kỷ lục đến 17% so với cùng kỳ năm 2023.

Thủ tướng Chính phủ Phạm Minh Chính vừa ký Công điện số 38/CĐ-TTg triển khai quyết liệt, đồng bộ, hiệu quả các giải pháp bảo đảm cung ứng điện trong thời gian cao điểm năm 2024 và các năm tiếp theo.

Ưu tiên nguồn nước dự phòng để phát điện

Công điện của Thủ tướng nêu rõ, năm 2024 vẫn còn tiềm ẩn nguy cơ thiếu điện. Nhu cầu tiêu thụ điện trong thời gian mùa khô (tháng 5 đến tháng 7) được dự báo tăng trưởng rất cao (lên đến 13%, cao hơn nhiều so với kế hoạch khoảng 9,6%), riêng miền Bắc dự kiến tăng kỷ lục 17% so với cùng kỳ năm 2023.

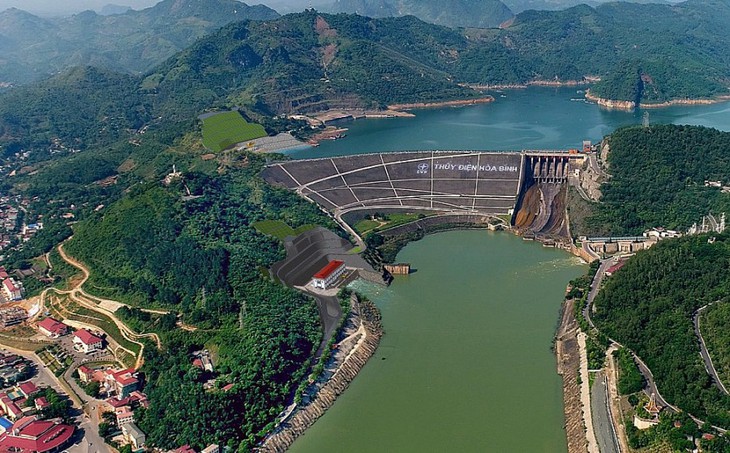

Dự báo nhu cầu sử dụng điện hè 2024 tăng rất cao, Thủ tướng chỉ đạo khẩn- Ảnh 1.

Nhà máy thủy điện Hòa Bình. Ảnh: VGP.

Để kịp thời đáp ứng nhu cầu điện thời gian tới, bảo đảm không để thiếu điện trong bất cứ trường hợp nào, Thủ tướng Chính phủ yêu cầu, Bộ trưởng Bộ Công thương chỉ đạo quyết liệt triển khai các Nghị quyết của Chính phủ, các Chỉ thị, Công điện, văn bản chỉ đạo của Thủ tướng Chính phủ và Kế hoạch cung cấp điện và vận hành hệ thống điện quốc gia năm 2024 được phê duyệt. Tăng cường công tác quản lý nhà nước, đẩy mạnh kiểm tra, giám sát về quản lý, vận hành hệ thống điện quốc gia an toàn, khoa học, hiệu quả, các nhà máy điện vận hành an toàn, hiệu quả, hạn chế tối đa sự cố, bảo đảm cung ứng đủ điện năm 2024 và các năm tiếp theo.

Về cơ chế, chính sách mua bán điện: Khẩn trương hoàn thiện, trình cấp có thẩm quyền ban hành trước ngày 30/4/2024: Cơ chế, chính sách mua bán điện trực tiếp giữa đơn vị phát điện và khách hàng sử dụng điện lớn; cơ chế khuyến khích phát triển điện mặt trời áp mái lắp đặt tại nhà dân, cơ quan công sở, khu công nghiệp tự sản, tự tiêu; cơ chế, chính sách phát triển điện khí, điện gió ngoài khơi, ven bờ.

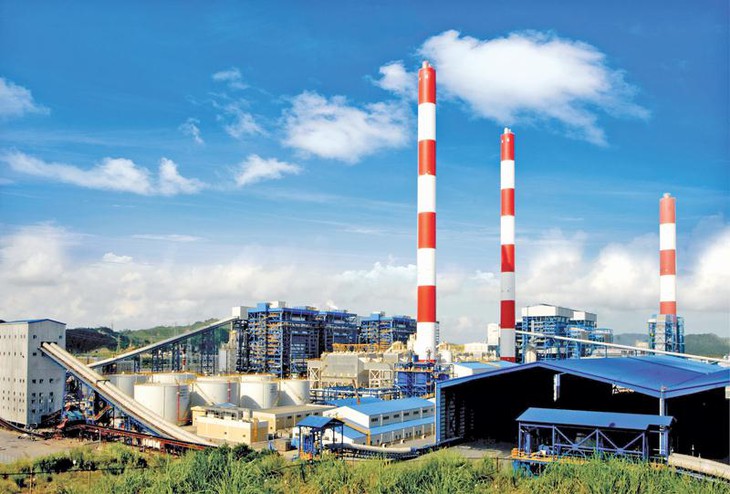

Dự báo nhu cầu sử dụng điện hè 2024 tăng rất cao, Thủ tướng chỉ đạo khẩn- Ảnh 2.

Một nhà máy nhiệt điện.

Bên cạnh đó, Thủ tướng yêu cầu Bộ Công thương tập trung chỉ đạo việc lựa chọn nhà đầu tư, triển khai nhanh các dự án nguồn điện trong Quy hoạch, Kế hoạch điện VIII, bảo đảm kịp thời bổ sung nguồn điện mới đáp ứng nhu cầu tăng trưởng phụ tải hằng năm; Khẩn trương phối hợp chặt chẽ với Ủy ban Quản lý vốn nhà nước tại doanh nghiệp chỉ đạo EVN đẩy nhanh tiến độ triển khai các dự án đường dây 500 kV mạch 3 từ Quảng Trạch đến Phố Nối để đưa vào sử dụng trước ngày 30/6/2024.

Đối với Bộ NNPTNT chủ trì, phối hợp chặt chẽ với các bộ, cơ quan và địa phương liên quan, chỉ đạo các đơn vị chủ quản các hồ chứa thủy điện, tăng cường kiểm tra, tính toán, lập kế hoạch lấy nước cụ thể từ các hồ chứa thủy điện phục vụ sản xuất nông nghiệp, trong đó ưu tiên dành nguồn nước dự phòng tối đa để phát điện trong thời gian cao điểm…

Tuyệt đối không để thiếu nhiên liệu đối nhà máy nhiệt điện

Chủ tịch Ủy ban Quản lý vốn nhà nước tại doanh nghiệp chỉ đạo, giám sát EVN, TKV, PVN tăng cường phối hợp hiệu quả, tổ chức thực hiện tốt các hợp đồng mua bán điện, cung cấp than, cung cấp khí, tất cả vì mục tiêu chung, vì lợi ích quốc gia dân tộc.

Người đứng đầu Chính phủ cũng giao Chủ tịch, Tổng giám đốc Tập đoàn Điện lực Việt Nam chỉ đạo các nhà máy điện thuộc phạm vi quản lý của Tập đoàn làm tốt công tác chuẩn bị sản xuất, bảo đảm có thể huy động tối đa công suất phát điện trong những tháng cao điểm năm 2024. Tuyệt đối không được để xảy ra tình trạng thiếu nhiên liệu (than, khí, dầu) đối với các nhà máy nhiệt điện và thiếu hụt nước các hồ thủy điện theo quy trình được cấp có thẩm quyền phê duyệt.

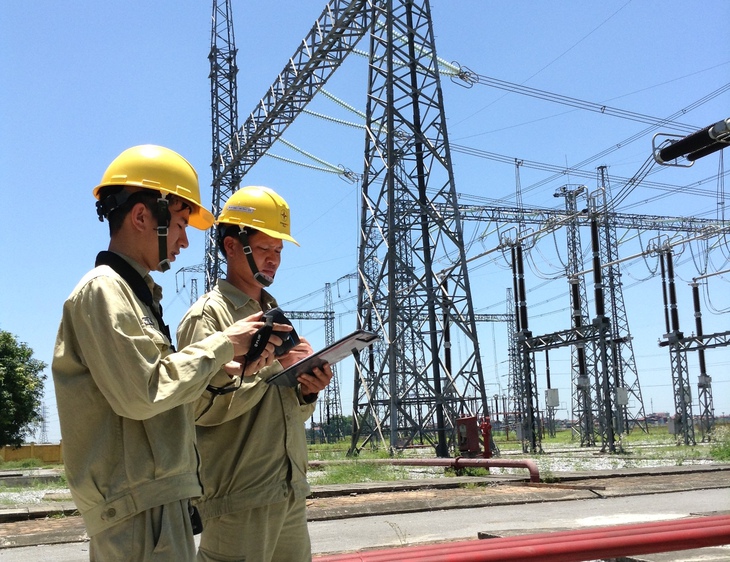

Dự báo nhu cầu sử dụng điện hè 2024 tăng rất cao, Thủ tướng chỉ đạo khẩn- Ảnh 3.

Bảo đảm cung ứng điện đủ nhu cầu phục vụ cho sản xuất, kinh doanh, sinh hoạt.

Tại Công điện trên, Thủ tướng cũng giao Chủ tịch UBND các tỉnh, thành phố khẩn trương triển khai hiệu quả Kế hoạch thực hiện Quy hoạch điện VIII. Khẩn trương lựa chọn nhà đầu tư để triển khai nhanh các dự án nguồn điện, lưới điện có trong Quy hoạch, Kế hoạch trên địa bàn. Triển khai sớm các dự án có quy mô công suất lớn tại khu vực miền Bắc như các nhà máy LNG Nghi Sơn – Thanh Hóa, LNG Quỳnh Lập – Nghệ An; phấn đấu khởi công trong Quý II năm 2025 và hoàn thành đóng điện trong năm 2027 các nhà máy: LNG Quảng Ninh, LNG Thái Bình.

Chỉ đạo các cơ quan chức năng của địa phương phối hợp chặt chẽ, hỗ trợ EVN, PVN, TKV và chủ đầu tư các dự án điện trong triển khai đầu tư xây dựng các công trình, dự án điện, các thủ tục liên quan đến rừng, đất lúa theo thẩm quyền. Đặc biệt là các dự án trọng điểm, cấp bách như dự án đường dây 500 kV mạch 3 từ Quảng Trạch đến Phố Nối cần bàn giao toàn bộ các khoảng néo trước ngày 30/4/2024, các dự án truyền tải phục vụ nhập khẩu điện từ Lào.

Chỉ đạo đồng bộ các giải pháp tiết kiệm điện hiệu quả trên địa bàn, nhất là áp dụng các giải pháp tối ưu, ứng dụng công nghệ tự động, sử dụng năng lượng mặt trời, thay thế đèn tiết kiệm điện,…

Yêu cầu bảo đảm cung ứng điện các tháng cao điểm mùa khô 2024Yêu cầu bảo đảm cung ứng điện các tháng cao điểm mùa khô 2024

SKĐS - Bộ Công Thương cho biết, EVN có trách nhiệm cập nhật, báo cáo về Kế hoạch đảm bảo điện cho hệ thống điện quốc gia, bao gồm cả kế hoạch chuẩn bị nhiên liệu cho các nhà máy nhiệt điện, đặc biệt là miền Bắc trong các tháng cao điểm mùa khô năm 2024.
