Dự án tuyến đường Lại Yên - Vân Canh (Hoài Đức, Hà Nội) nằm trong các dự án giao thông trọng điểm được triển khai giai đoạn 2018 - 2020 với mục tiêu tạo những tuyến đường có hạ tầng kỹ thuật hoàn chỉnh.
Theo đó, dự án hoàn thành được kỳ vọng sẽ kết nối giao thông giữa các khu dân cư, khu đô thị, cụm công nghiệp, kết nối quốc lộ 32, tỉnh lộ 422, Đại lộ Thăng Long…
Dự án xây dựng đường Lại Yên - Vân Canh (đoạn từ đường liên khu vực 2 đến đường Vành đai 3,5) dài 2,9km, rộng 40m. Dự án có tổng mức đầu tư hơn 469 tỉ đồng, do UBND huyện Hoài Đức làm chủ đầu tư. Tổng diện tích đất phải thu hồi phục vụ dự án 12,35ha, nằm trên địa bàn 3 xã Song Phương, Lại Yên, Vân Canh, liên quan đến 248 hộ gia đình, cá nhân.
Được khởi công từ tháng 10/2020, dự án này dự kiến hoàn thành vào quý III/2022 nhưng đến nay vẫn chưa thể hoàn tất đưa vào sử dụng.

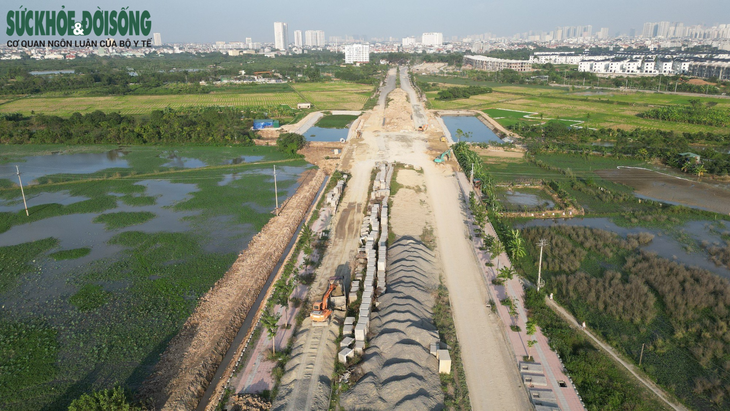

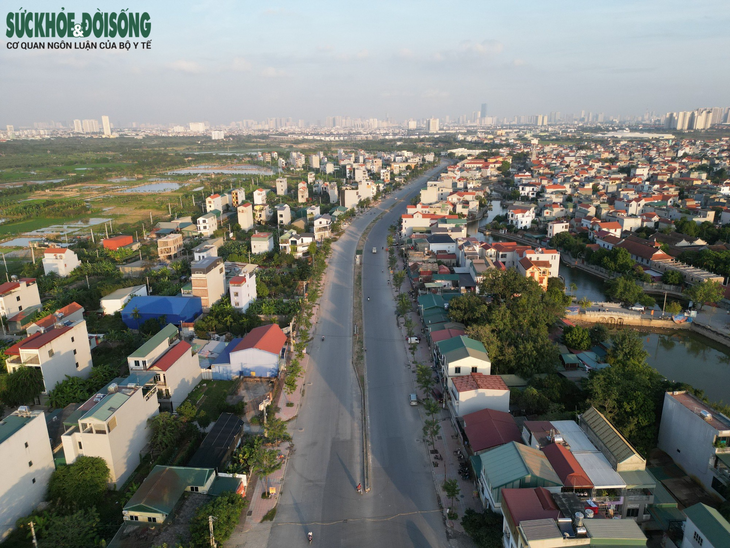

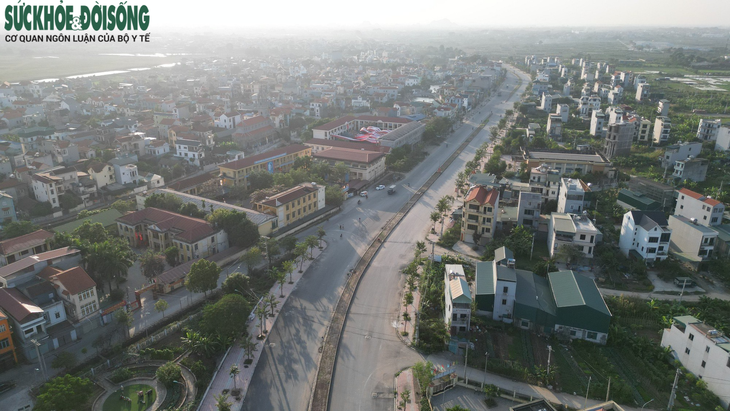

Ghi nhận của PV, sau 3 năm thi công, nhiều đoạn của công trình đã được thảm nhựa mặt đường, hệ thống hoát nước, lát đá vỉa hè, trồng nhiều cây xanh tạo bóng mát, người dân đã có thể sử dụng đi lại.

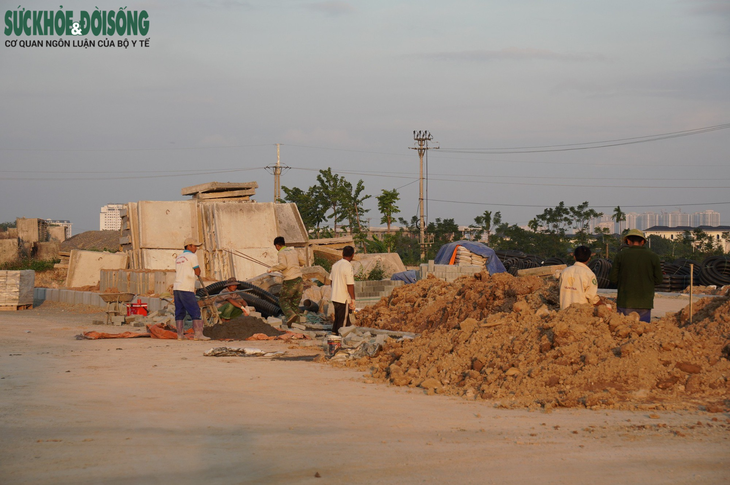

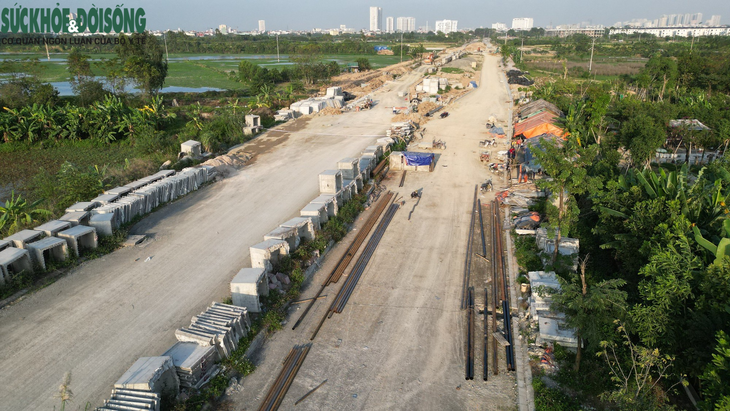

Thế nhưng vẫn còn nhiều đoạn đang dang dở, ngổn ngang đất đá, vật liệu xây dựng. Tuy vậy, người dân khu vực vẫn thường xuyên sử dụng đi lại từ xã Vân Canh qua các xã Lại Yên, Song Phương,... và ngược lại. Ngoài ra, đoạn khoảng hơn 100 m tại khu vực xã Vân Canh chưa giải phóng xong mặt bằng, đoạn cuối dự án (tiếp giáp Vành đai 3,5, xã Vân Canh) vẫn chưa di dời hạ tầng điện.

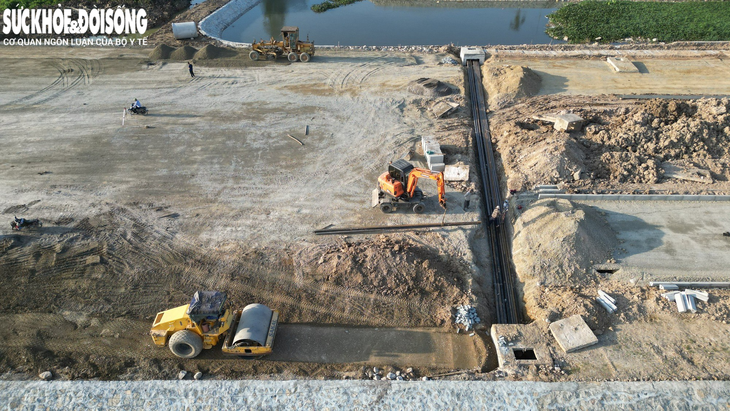

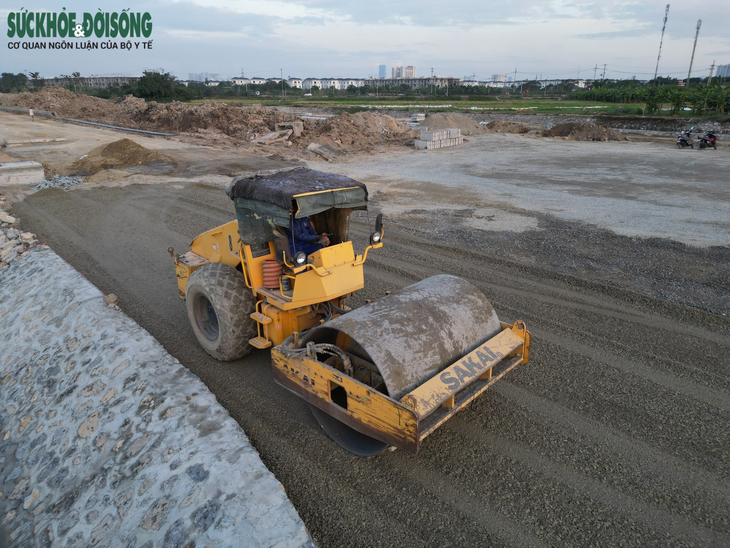

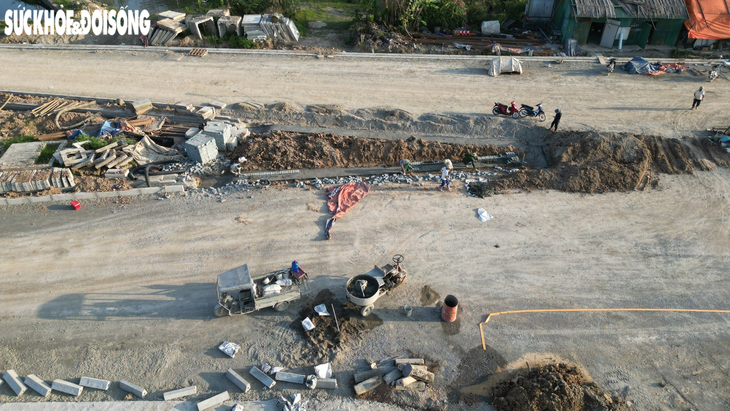

Hiện, tại một số đoạn đường, chủ đầu tư hiện huy động nhiều máy móc, nhân công để đẩy nhanh tiến độ dự án tại các hạng mục như san ủi mặt bằng, bó vỉa, đo đạc...
Theo người dân sinh sống tại khu vực này, một phần dự án đã hoàn thành giúp bà con đi lại thuận tiện hơn, rút ngắn thời gian di chuyển so với trước đây khá nhiều.
"Trước khi đường chưa được xây dựng, người dân phải đi đường vòng xa thêm mấy km. Mong cả đoạn đường sớm được hoàn thành, vì thi công kéo dài khiến trời nắng bụi mù mịt, mưa thì lầy lội" - bà Vân (56 tuổi, xã Lại Yên) chia sẻ.

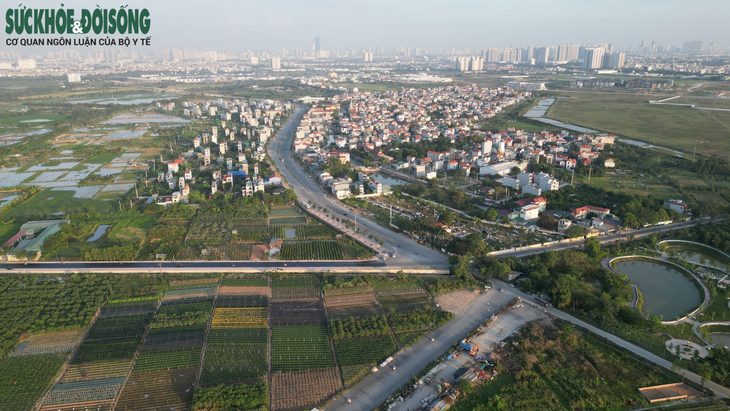

Liên quan đến tiến độ dự án này, ông Phạm Gia Lộc, Giám đốc Ban Quản lý dự án đầu tư xây dựng huyện Hoài Đức thông tin, đường Lại Yên - Vân Canh đã thực hiện được hơn 80% tổng khối lượng công việc, như thảm nhựa mặt đường lớp 1 (đạt hơn 80%), làm hệ thống thoát nước mưa (95%), hoàn thiện vỉa hè (hơn 70%), trồng hơn 400 cây bóng mát... Về cơ bản, đường Lại Yên - Vân Canh đã thông xe một phần - đoạn qua địa bàn xã Lại Yên, giúp nhân dân đi lại thuận tiện.
Liên quan đến công tác giải phóng mặt bằng phục vụ dự án đường Lại Yên - Vân Canh, ông Nguyễn Thế Minh, Chủ tịch UBND xã Vân Canh cho biết, hiện xã có 413 ngôi mộ đã được di chuyển, 45 ngôi mộ còn lại, xã đang tuyên truyền, vận động người dân di dời xong trong quý IV/2023 để bàn giao mặt bằng cho đơn vị thi công.
Trong phạm vi thực hiện dự án đường Lại Yên - Vân Canh còn có 1.080m2 nằm trong diện tích đất quốc phòng, đang được UBND thành phố và bộ, ngành liên quan phối hợp, giải quyết theo quy định.
Một số hình ảnh Trong phạm vi thực hiện:
